Одинаковый дом на соседних участках, а стоит по-разному, разница в 2 миллиона

Опубликовано:

«Миш, как так? У соседа дом ровно такой же, коробка один в один, а мне ты насчитал на два миллиона дороже. Ты меня разводишь?»

Звонок был в половине девятого вечера, зимой, когда я уже сидел дома с чаем. Голос обиженный, почти злой. Человек нашёл проект в интернете, показал соседу через забор — у того тот же газобетон, та же коробка 10 на 12. И цифры не сошлись.

Я ответил ему тогда одной фразой: «Дом одинаковый, а участки разные. Платишь ты не за коробку, платишь за то, что под ней и вокруг неё».

И дальше час объяснял по пунктам. Сейчас разложу тебе то же самое, только с цифрами и картинками из головы, чтобы ты понял, откуда берётся разница в два миллиона на двух соседних наделах.

Одинаковый дом на соседних участках, а стоит по-разному, разница в 2 миллиона

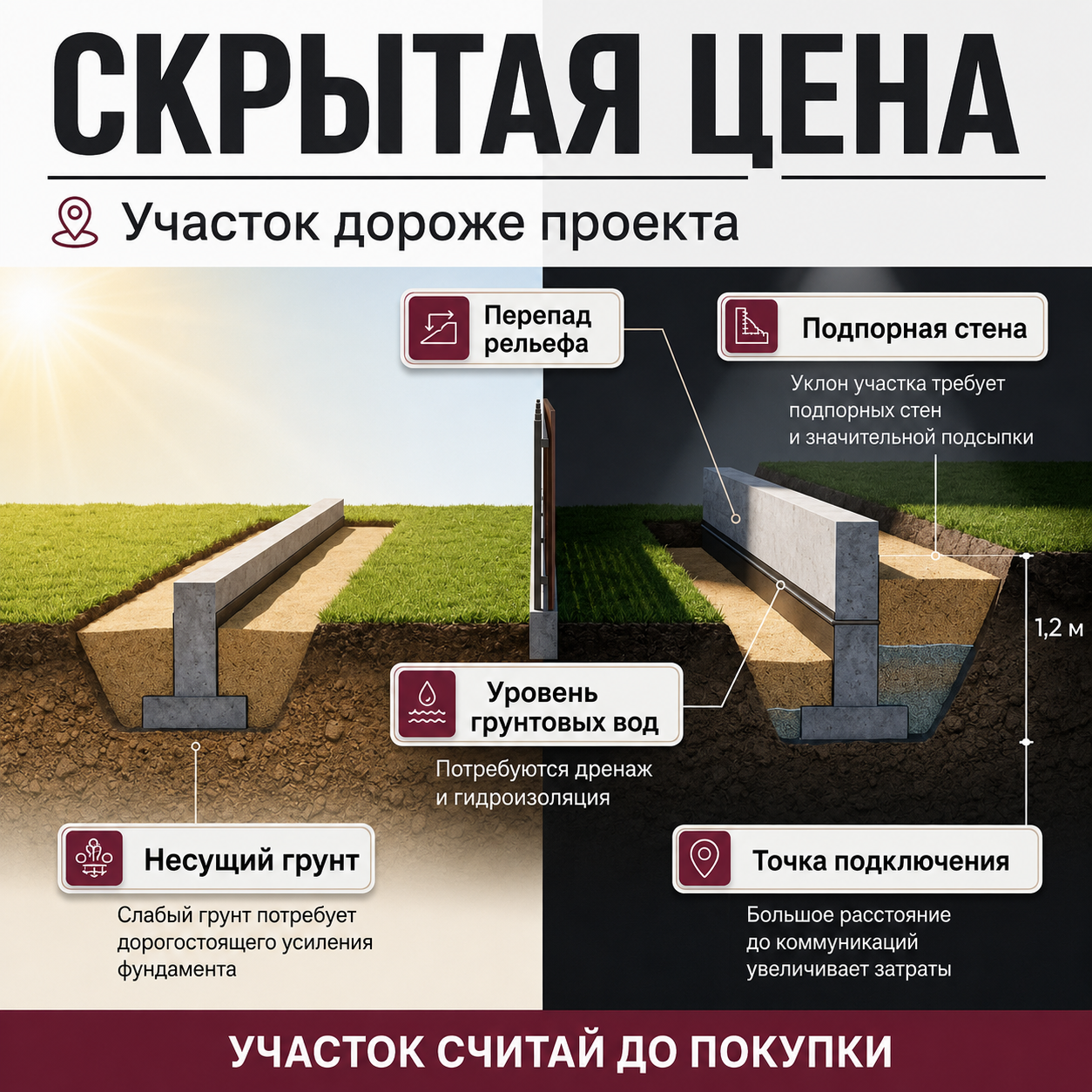

⛰️ Перепад рельефа в метр съедает бетон, который ты не видишь

Первое, что развело эти два участка по деньгам, — рельеф. У соседа земля ровная как стол. У моего заказчика перепад по диагонали пятна застройки 1,2 метра. Глазом это почти не читается — уклон пологий, трава растёт, всё зелёное. А для фундамента это беда.

Лента под дом 10 на 12 с одной несущей перегородкой — это примерно 46 погонных метров.

Если участок ровный, лента одной высоты, скажем 400 мм над землёй и 600 в грунт — всё считается легко и дёшево.

А если перепад 1,2 метра, лента становится переменной. С низкой стороны она должна вырасти, чтобы вывести цоколь в один горизонт. И вот тут начинается арифметика, которую покупатель не видит на этапе «хочу вот такой домик».

Разберём объём. Возьмём ленту шириной 400 мм. На ровном участке средняя высота ленты в работе — около 1 метра. Объём бетона: 46 × 0,4 × 1,0 = 18,4 куба.

На участке с перепадом низкая часть ленты вырастает в среднем ещё на 0,6 метра по половине периметра. Добавочный бетон — порядка 5–6 кубов сверху.

Куб товарного бетона М300 с доставкой в наших краях к 2026 году — 6 800–7 200 рублей. Возьмём 7 000.

Только на бетоне переменной ленты набегает лишних 40 тысяч. Кажется, немного. Но бетон — это верхушка.

🧱 За высоким цоколем прячется засыпка, о которой молчат

Дальше опалубка. Высокую переменную ленту надо во что-то залить. Опалубочный щит, стойки, распорки — расход материала и работы растёт вместе с высотой стенки. На ровной ленте опалубка стоит одно, на ленте до двух метров с низкой стороны — в полтора-два раза дороже за метр.

Но главный пожиратель денег на перепаде — обратная засыпка и подсыпка под пол.

Смотри. Если ты вывел цоколь в горизонт, а с низкой стороны земля на 1,2 метра ниже, у тебя внутри периметра образуется пустота, которую надо заполнить. Иначе полы проваливать нечем.

Считаем объём подсыпки. Пятно 10 на 12 — это 120 квадратов. Средняя высота подсыпки при перепаде 1,2 метра по диагонали — примерно 0,6 метра усреднённо.

120 × 0,6 = 72 куба грунта и песка.

Песок с доставкой — около 900–1 100 рублей за куб. ПГС дороже. Возьмём смешанную засыпку по 1 000 рублей.

72 куба × 1 000 = 72 тысячи только на материал засыпки.

Плюс её надо послойно уплотнить виброплитой, иначе через два года пол пойдёт трещинами. Работа с трамбовкой по слоям — ещё 30–40 тысяч.

Один перепад в метр с небольшим уже утянул за собой около 180–200 тысяч рублей, которых на ровном участке просто нет.

Вывод простой: ровный участок — это не про красоту, это про то, сколько бетона и песка ты закопаешь в землю навсегда.

💧 Вода под ногами дороже любого декора

Второй расход у моего заказчика — грунтовые вода. Мы бурили пробные шурфы, вода стояла на глубине 1,4 метра. У соседа через забор — сухо до трёх метров, повезло с рельефом и уклоном отвода.

Высокая вода — это два обязательных пункта, без которых дом жить не будет: дренаж и усиленная гидроизоляция фундамента.

Пристенный кольцевой дренаж вокруг дома 10 на 12 — это труба-дрена в геотекстиле, щебёночная обсыпка, ревизионные колодцы по углам и дренажный колодец с насосом.

Считаем по позициям на 2026 год:
— дренажная труба в фильтре, около 50 метров с запасом — 18 тысяч
— щебень фракции 20–40 под обсыпку, порядка 20 кубов — 32 тысячи
— геотекстиль, 120 квадратов — 12 тысяч
— смотровые колодцы, четыре штуки — 24 тысячи
— накопительный колодец с дренажным насосом — 35 тысяч
— земляные работы, траншея по периметру ниже подошвы — 45 тысяч

Дренаж в сборе — около 165 тысяч рублей.

Дальше гидроизоляция. На сухом участке хватит обмазки битумной мастикой в два слоя, это копейки. На мокром нужна оклеечная гидроизоляция рулонными материалами плюс мастика, а под подошву — профилированная мембрана.

Разница между «помазали мастикой» и «сделали как надо на воде» — примерно 90–110 тысяч по материалу и работе на этот периметр.

Итого вода добавила заказчику около 260–270 тысяч. У соседа этих строк в смете нет вообще.

Расскажу случай. Пару лет назад заказчик сэкономил на дренаже — сосед-то без него живёт, значит и мне не надо. Через одну весну подвал встал с водой по щиколотку, отмостка треснула, угол повело. Переделка с откопкой уже готового дома обошлась ему в 400 тысяч. Сэкономил 165, заплатил 400. Вода не прощает.

🚜 Слабый грунт не пускает миксер — и это тоже деньги

Третье. Грунт. У соседа суглинок плотный, несущий. У моего заказчика верх — насыпной торфянистый слой почти метр, под ним слабый водонасыщенный суглинок.

Слабый грунт бьёт по карману сразу с двух сторон.

Первое — сам фундамент. По слабому основанию ленту мелкого заложения делать нельзя, поведёт. Варианты — либо срезать слабый слой и заменить подушкой, либо уходить на сваи.

Замена грунта под ленту: снять метр слабого слоя по пятну, вывезти, засыпать песком с трамбовкой.

120 квадратов × 1 метр = 120 кубов выемки.

Вывоз грунта самосвалом — около 350 рублей за куб с погрузкой, это 42 тысячи. Обратная засыпка песком 120 кубов по 1 000 — ещё 120 тысяч. Уплотнение — 50 тысяч.

Замена грунта — порядка 210 тысяч.

Второе, о чём вообще никто не думает, — подъезд для техники.

Миксер весит под 30 тонн гружёный. По слабому раскисшему грунту он не проедет — сядет на мосты, и ты будешь платить за трактор, который его вытаскивает. Я это видел не раз.

Значит, нужна временная подсыпка дороги-заезда. Щебнёвая отсыпка полосы 4 метра шириной и метров 20 длиной, толщиной 30 см:

4 × 20 × 0,3 = 24 куба щебня.

Щебень с доставкой и разравниванием — около 55 тысяч. Плюс геотекстиль под отсыпку, чтобы щебень не ушёл в грязь, — ещё 8 тысяч.

Заезд — 60–65 тысяч, которые на твёрдом грунте соседа не нужны совсем: там миксер встал у ворот и залил.

Слабый грунт в сумме — около 270 тысяч разницы. И это ещё щадящий вариант без свай.

📏 Что говорят нормы, а не мои прикидки

Чтобы ты не думал, что я цифры беру с потолка, привяжу к документам.

Глубина заложения фундамента и учёт грунтовых вод — это СП 22.13330 «Основания зданий и сооружений». Там прямо сказано: подошву закладывают ниже расчётной глубины промерзания, а при высоком уровне воды принимают меры по водопонижению и защите.

Промерзание у нас на юге небольшое, но насыщенный водой грунт пучит сильнее, и норма это учитывает через расчётное сопротивление основания.

Обратная засыпка и уплотнение — СП 45.13330 «Земляные сооружения». Коэффициент уплотнения под полы и подсыпку — не ниже 0,95. Это значит послойная трамбовка слоями по 20–30 см, а не «сгрузили самосвал и разровняли».

Гидроизоляция подземных частей — СП 28.13330 по защите от коррозии и СП 250.1325800 по защите от подземных вод. Оклеечная изоляция на мокром грунте — это требование, а не блажь прораба.

Дренаж — СП 104.13330 по инженерной защите от затопления. Труба укладывается с уклоном не менее 0,005, то есть 5 мм на метр, в фильтрующей обсыпке.

Когда бригада говорит «да зачем тебе эти нормы, мы сто домов так построили» — переспроси, сколько из этих ста стоят на воде и на торфе. Обычно молчат.

🔌 Каждый метр до газа и столба ты оплачиваешь лично

Четвёртая статья, где соседи разошлись, — подключение коммуникаций. Это то, что вообще не видно на участке, пока не начнёшь считать.

У соседа газовая труба идёт по фасаду его надела, врезка почти у забора. У моего заказчика газовая труба на противоположной стороне улицы, и до точки врезки — 60 метров, да ещё с проколом под дорогой.

Прокладка газопровода низкого давления — это проект, труба, земляные работы и пусконаладка.

Прикинем разницу. Лишние 55 метров трассы по сравнению с соседом:
— труба ПНД газовая и работа по укладке — около 2 500 рублей за метр, это 137 тысяч
— прокол под проезжей частью, закрытый переход — 60–80 тысяч отдельно
— дополнительный проект на удлинённую трассу — 25 тысяч

По газу разница легко набирает 200 тысяч.

Теперь электрика. Столб у соседа стоит прямо напротив ворот, 15 метров до дома. У заказчика ближайшая опора — за 70 метров, и по нормам туда нужна ещё одна промежуточная опора и СИП с запасом.

Дополнительная опора с установкой — около 35 тысяч. Лишние 55 метров СИП с монтажом и креплениями — ещё примерно 40 тысяч.

Электрика добавляет 70–75 тысяч.

Расстояние до точки подключения — это чистые деньги. Метр трубы и метр кабеля стоят одинаково хоть у тебя, хоть у соседа. Просто у одного их три, а у другого шестьдесят.

💰 Складываем разницу и получаем те самые миллионы

Давай соберём всё в столбик, чтобы два миллиона перестали быть загадкой.

— рельеф, переменная лента и подсыпка — около 200 тысяч
— грунтовые воды, дренаж и гидроизоляция — около 265 тысяч
— слабый грунт, замена и заезд для техники — около 270 тысяч
— газ, лишние 55 метров с проколом — около 200 тысяч
— электрика, опора и кабель — около 75 тысяч

Уже больше миллиона. А я взял мягкие цифры и не считал сваи.

Если грунт совсем плохой и уходим на буронабивные сваи с ростверком вместо ленты — это плюс 350–450 тысяч к фундаменту. Если воды столько, что нужна постоянная дренажная система с автоматикой, — ещё сотня. Если участок узкий и кран-манипулятор не встаёт, добавляется стоимость логистики материалов.

Вот так набегает и полтора, и два миллиона на абсолютно одинаковой коробке.

Коробка 10 на 12 из газобетона у соседа и у заказчика правда одна и та же — те же блоки, та же кладка, та же крыша. Разницу дал не дом. Разницу дала земля под ним.

🔎 Что видно до покупки участка, если знать куда смотреть

Самое обидное — почти всё это читается ещё до сделки, пока ты только присматриваешься к наделу. Люди платят два миллиона разницы, потому что смотрят на участок глазами дачника, а не строителя.

Вот короткий список, что проверить самому перед покупкой:
— возьми уровень или просто пройди участок в дождь: где стоят лужи и куда стекает — там низ и там будет вода
— посмотри на соседские дома: если у кого-то мокрый цоколь, треснувшая отмостка, насос гудит весной — грунтовые воды высокие на всей улице
— спроси соседей, что доставали из земли при копке: если торф, ил, «жижа» — грунт слабый
— пройди вдоль забора и найди газовую трубу и ближайший электрический столб, посчитай шагами расстояние до будущего дома
— глянь на растительность: камыш, осока, хвощ — верный признак близкой воды
— оцени перепад: встань на один угол участка и посмотри на противоположный, если приходится задирать или опускать взгляд — рельеф есть

Ещё дешёвый ход — заказать пару пробных шурфов или геологию до сделки. Геология на дом стоит 30–45 тысяч. На фоне возможных двух миллионов это смешные деньги, а картину даёт полную.

Был у меня заказчик, который так и сделал — прислал мне фото двух участков и результаты бурения ещё до покупки. Мы за вечер прикинули, что участок подешевле обойдётся в стройке на 700 тысяч дороже из-за воды. Он купил тот, что дороже по объявлению, и в итоге сэкономил.

📐 Всё это решается одним чертежом до первого куба бетона

Вот к чему я веду. Разница в два миллиона рождается не на стройке. Она рождается на бумаге, когда дом сажают на участок.

Посадка дома, привязка к рельефу, выбор типа фундамента под конкретный грунт, трассировка коммуникаций по кратчайшему пути — это всё чертёж. Один комплект документации, сделанный до того, как приехал первый миксер.

На бумаге я могу развернуть дом так, чтобы уйти от низкой мокрой части в высокую сухую. Могу сдвинуть пятно на десять метров ближе к газу. Могу заранее заложить дренаж в проект, а не откапывать готовый дом весной.

Ошибка на чертеже стоит ластика. Та же ошибка на объекте стоит экскаватора, самосвалов и переделки.

Когда человек приходит уже с купленным неудачным участком и залитым не тем фундаментом — я могу только развести руками и посчитать, во сколько обойдётся спасение. А мог бы за один вечер до сделки сказать, какой из двух участков брать.

Если ты сейчас выбираешь между двумя наделами или уже купил и не понимаешь, почему смета растёт, — пришли мне фото участка, кадастровый номер и что знаешь про воду и грунт. Я прикину разницу в деньгах ещё до того, как ты подпишешь хоть одну бумагу.

Такие сравнения двух участков через забор я разбираю постоянно, и каждый раз всплывают спрятанные в земле сотни тысяч — показываю эти разборы там, где вам удобнее читать: t.me/doma_bez_boli, vk.ru/doma_bez_boli, max.ru/channel_stroitelstvo_domov, ru.pinterest.com/domvtaganrogeru, domvtaganroge.ru
